斷橋鋁合金節能門窗的基本技術要求
(一)、主要性能要求
1、 外窗隔聲性能滿足《建筑外窗隔聲性能分級及檢測方法》(GB/T8485)40dB>Rw>35dB
2、 外窗保溫性能滿足《建筑外窗保溫性能分級及檢測方法》(GB/T7108) 2.5>k≥2.0
3、 外窗空氣滲漏性能滿足《建筑外窗空氣滲漏性能及檢測方法》(GB7106)1.5≥q1>1.0m3/m.h
4、 外窗雨水滲透性能滿足《建筑外窗雨水滲透性能分級及檢測方法》(GB7108) 250≤△P<350
5、 符合其他國家規定性標準規范。
(二) 、對門窗材料的規定
窗傳熱系數必須滿足K≤2.20W/(m2·K),并由投標單位提供門窗計算書以及“五性實驗”報告。因整窗傳熱系數不滿足要求而導致的全部問題、責任及費用均全部由投標單位(中標單位)負責。規定門窗配置:型材不小于65系列,要求等溫線平緩,溫差梯度均勻隔熱條選用國產品牌,中空玻璃厚度5mm+15mm+5mm。
一、鋁合金型材、玻璃及配件
1、鋁合金型材

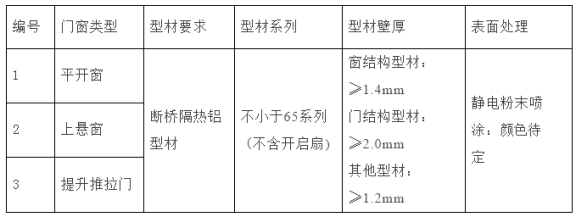

1.1、鋁合金型材的選擇應符合下表要求:(型材的斷面尺寸指窗框材在墻體上的投影的有效尺寸)
上表中型材壁厚為最低要求,主型材壁厚應經計算或試驗確定,投標方須提供典型門窗的設計計算書。

1.2、鋁合金門窗全部采用內扣條,扣條采用方扣條,連接處為45°拼縫,手感順滑,不得有明顯錯臺,并作好防水處理,詳見下圖:
1.3、鋁合金型材表面采用靜電粉末噴涂,涂層厚度≥40μm,投標方負責要求粉末噴涂廠家向招標方提供10年的品質保證證書,即10年內顏色無明顯變化,涂層不脫落。
1.4、根據需要采取有效的防滲漏措施。如:所有門窗下框室內側翼緣有足夠的擋水高度(內外高差宜大于30mm),平開門窗下框應帶排水槽(孔),并配備與型材顏色一致或相近的排水孔蓋。
1.5、窗開啟扇配置隱形紗窗(導軌鋁合金型材壁厚不小于1.2㎜),采用國產優質品牌。
2、玻璃
2.1、門窗玻璃原片厚度不小于5mm+15mm+5mm。
2.2、廚房、衛生間外窗玻璃外片采用磨砂玻璃。
2.3、中空玻璃密封必須設置分子篩,密封材料選擇優質丁基膠及聚硫膠。
2.4、門窗玻璃是否需要鋼化由計算決定,須提供典型門窗玻璃計算書,并按照國家、地方、行業標準、規范執行,鋼化玻璃的自爆須控制在3/1000以?xún)龋Aы氝M(jìn)行磨邊、倒角處理。
2.5、以下情況必須使用安全玻璃:
A、玻璃面積≥1.5㎡
b、落地窗、底邊最終裝修面≤900mm的落地窗、傾斜裝配窗、天窗
c、符合《建筑安全玻璃管理規定》、《建筑玻璃應用技術規程》、GB11944-2002等相關規定、規范要求
2.6、玻璃防熱炸裂設計應符合以下要求:除正北向及單塊面積小于2.0㎡的玻璃外,均應按照現行行業標準《建筑玻璃應用技術規程》(JGJ113-2003)中的有關規定,進行建筑玻璃防熱炸裂設計計算。提供必要計算書。
2.7、玻璃防熱炸裂構造設計應采取下列措施:所有玻璃的周邊不應有易造成裂紋的缺陷。對于易發生熱炸裂的玻璃應對邊部進行倒角磨邊等加工處理。玻璃的鑲嵌應采用彈性性良好的密封襯墊材料。
3、五金件
1.1、鋁合金門窗五金配件選用德國絲吉利婭五金配件。
2.2、根據門窗扇的重量自行設計選配五金配件(標稱承載能力應大于實際荷載的1.5倍),活動五金應能滿足使用5萬次以上的A級產品,投標時上報實物樣品及廠家資料。
2.3、高度大于1200mm以上平開扇(或寬度大于1200mm的上懸窗)必須使用不少于3個鎖點的傳動執手。
2.4、須提供五金配件產品圖冊及說明。

2.5、鋁合金窗的開關力:平開窗不大于50N,推拉窗扇不大于70N;門窗扇的四角須采用不銹鋼連接片包角,見下圖:
3、鋼副框
3.1、本工程鋼副框采用矩形鋼副框,規格為20mm×40mm×1.5mm,內外作防腐處理,鋼附框端頭應封閉。
3.2、鋼副框加工前中標方必須現場實測洞口尺寸,并提出整改意見。
3.3、鋁合金門窗密封由鋁合金廠家施工。
3.4、副框與墻體之間用尼龍脹栓連接,連接處須打膠;
3.5、鋁合金框與副框之間填充發泡劑,如發泡劑無法填充時預置遇水膨脹止水條。
3.6、門窗框與洞口裝飾面之間縫隙采用中性硅酮耐候密封膠密封,其寬度及高度≥5mm;
3.7、玻璃與鋁合金框之間的密封,室外采用中性硅酮耐候密封膠,室內采用國產優質白色中性密封膠條;
3.8、凡其他構件與鋁合金框連接處均應打密封膠且不得影響美觀。
二、加工圖確認
投標方在接到中標通知后7日內提供全部加工圖報招標方審核,部分節點必須出圖明確,如窗與墻體的關系、保溫與窗的關系、面磚與窗的關系等。
1、門窗設計及性能指標
1.1、門窗設計
鋁合金門窗的設計由投標方負責,并提供設計計算書;
投標方須對全部圖紙進行復核(包括門窗大樣;門窗表;平、立、剖面關系),并有義務提出整改意見;
投標方須按不同洞口形式,提供典型門窗的詳圖,包括安裝節點大樣圖、節點大樣圖(含螺絲、五金件等)、斷面大樣及型材的型號等。
1.2、門窗性能

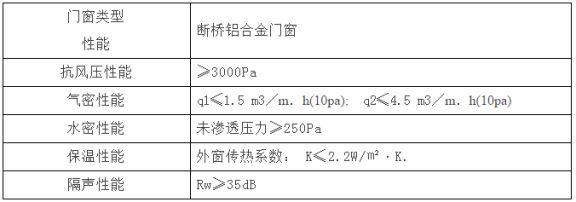

鋁合金門窗的主要性能須符合以下的要求(門窗性能檢驗指標):
三、門窗安裝
1、施工工藝孔須用膠將工藝孔蓋粘牢;鋁合金框與鋼副框連接用圓頭螺絲并打密封膠。
2、中標方須在正式加工制作前,參加招標方組織的施工圖紙交底,并提供鋁合金門窗安裝節點詳圖及施工方案,經招標方審核無誤后方可進行施工。
四、鋁合金門窗制作安裝
1、總包方提供50線、窗中心點、每層里面垂直控制線及內墻灰餅;并與中標方簽訂交接單。
2、中標方在交接單簽署后,在招標方約定時間內完成鋼副框安裝、主框安裝、掛扇、玻璃安裝、發泡打膠及驗收工作。
3、洞口尺寸,以施工現場雙方確認定單為準,若土建洞口超差,由總包方負責修補。
4、鋼附框外皮距洞口每側縮尺15mm。
5、施工順序為中標方先安裝鋼副框,其他工序后作。
6、所有門窗分格,須由招標方、設計確認后方可進行加工制作。
